Există un principiu simplu care merită să construiți un obicei de urmărire: cel mai rău moment pentru a afla o comandă este târziu este ziua în care fabrica a promis inițial că o va finaliza. Până atunci, transportul este rezervat, clienții au fost informați, iar planurile de stoc sunt deja construite la o dată care nu mai există.
Urmărirea nu înseamnă trimiterea mai multor mesaje. Este vorba de a conveni în prealabil care puncte de control vor fi confirmate, astfel încât un derapaj în săptămâna a doua să iasă la suprafață în săptămâna a doua și nu în săptămâna a șasea. O fabrică cu adevărat conformă programului găsește acest lucru ușor. Unul care rezistă confirmării anumitor etape vă spune ceva înainte să apară orice întârziere.

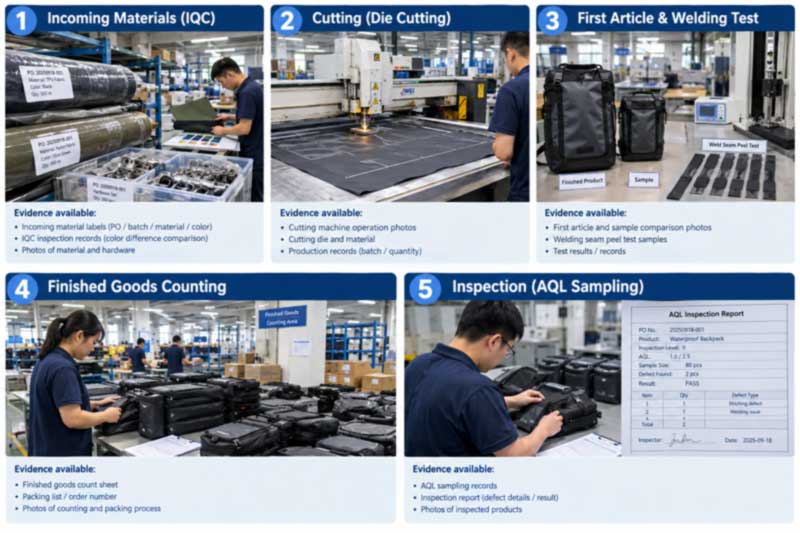

În loc să întrebați când vor fi expediate mărfurile, urmăriți progresul în fiecare etapă. La o comandă de pungă impermeabilă, punctele de control semnificative sunt:
| Piatra de hotar | Ceea ce confirma | Dovezi de solicitat |
|---|---|---|
| Materialele au sosit si au fost verificate | Țesătură, fermoare, feronerie în casă și trecerea IQC | Fotografii cu rolele și feroneria cu referința comenzii; confirmarea nuanței față de standardul aprobat |
| A început tăierea | Panourile sunt tăiate după modelul aprobat | Fotografii în linie; confirmarea că versiunea modelului se potrivește cu eșantionul aprobat |
| Primul articol aprobat | Prima unitate de producție se potrivește cu proba de aur | Fotografii sau o unitate de prim articol expediată; rezultatul testului de exfoliere a sudurii de la începutul rulării |
| Productie finalizata | Cantitate terminata, inainte de ambalare | Confirmarea numărării și înregistrările QC în linie |
| Inspecția a trecut | Mărfuri verificate conform AQL convenit și teste | Raport de inspecție — documentul de care este legată plata soldului |
Valoarea denumirii acestora la confirmarea comenzii mai degrabă decât la mijlocul producției este că fiecare are o dată atașată. O piatră de hotar ratată devine imediat vizibilă, mai degrabă decât să fie absorbită în tăcere în program.
Acesta este cel mai util obicei pe care îl poate adopta un cumpărător și nu costă nimic. Comparaţie:

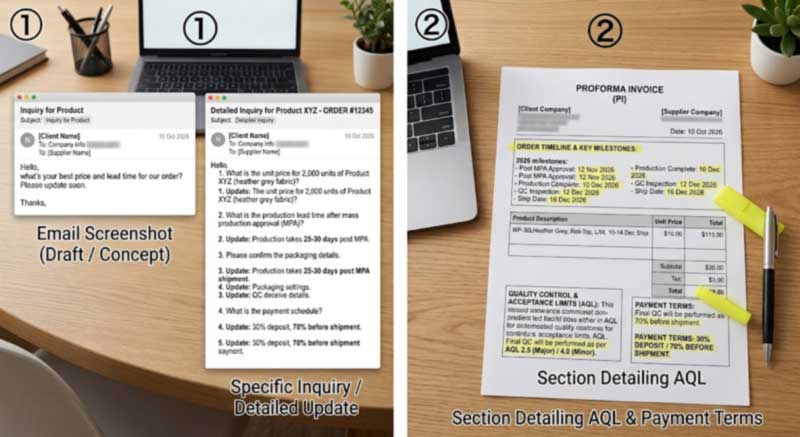

Alte întrebări cu aceeași proprietate: câte unități sunt tăiate, câte sudate, câte asamblate, la ce dată va fi gata primul articol, pentru ce dată este rezervată inspecția. Întrebările vagi primesc răspunsuri vagi; întrebările specifice expun probleme destul de devreme pentru a le rezolva.
Un semnal înrudit care merită urmărit: actualizări care devin mai puțin specifice în timp. Un furnizor care dădea un număr de unități și acum spune că „totul este pe drumul cel bun” s-a confruntat de obicei cu o problemă de care încearcă să-și revină înainte de a vă spune. Această schimbare de limbă este adesea cel mai timpuriu avertisment disponibil.
Întârzierile din această categorie se concentrează în locuri previzibile, iar cunoașterea lor vă spune ce să verificați:
Urmărirea funcționează mai bine atunci când termenii sunt conveniți la început. Merită inclus în comanda de achiziție sau în factura pro forma:
Pentru contextul a ceea ce se întâmplă în acele săptămâni, o pungă impermeabilă trece printr-o secvență fixă:
Secvența tehnică completă este prezentată în ghidul pentruprocesul de fabricație de la tăiere la sudare RF.
Actualizările din fabrică sunt utile, dar sunt auto-raportate. În cazul în care o comandă este mare sau critică pentru data, o verificare independentă transformă o reclamație într-un fapt - o inspecție în timpul producției la aproximativ 20-30% de finalizare surprinde probleme fundamentale în timp ce rularea poate fi încă corectată, iar o inspecție finală înainte de expediere verifică produsele finite.
Cumpărătorii sunt bineveniți să-și numească propriul inspector sau o terță parte, cum ar fi SGS sau QIMA, la oricare dintre locații. Procedura completă de inspecție a clientului - despachetarea, extracția în vid, o pauză statică de 24 de ore și determinarea scurgerilor de aer - poate fi urmărită de la capăt la capăt. Standardele și clasificările defectelor sunt stabilite înstandarde de control al calității pentru producția impermeabilă, și cum să aranjați o vizită la fața locului în ghidul cătreaudituri în fabrică.
Un obicei care separă cumpărătorii care se îmbunătățesc de cei care repetă aceleași probleme: o scurtă revizuire după comandă odată ce mărfurile au fost expediate. Urmăriți cronologia etapă cu etapă și întrebați unde au apărut problemele, care a fost cauza principală, cât de eficientă a fost remedierea și cum ar putea fi prevenită complet data viitoare.
Într-un program repetat, aceasta se alimentează direct în următoarea comandă - o componentă care a cauzat o întârziere este comandată mai devreme, o ambiguitate a specificațiilor care a cauzat relucrarea este scrisă în pachetul standard, iar programul este ajustat pentru a reflecta ceea ce sa întâmplat de fapt, mai degrabă decât ceea ce a fost planificat. Menținerea celei de-a cincea comenzi la fel de bună ca și prima este tratată în ghidul pentrureordonează consistența.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) a construit pungi impermeabile de peste 20 de ani, producând pentru mărci internaționale de exterior, inclusiv OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS și West Marine.
Organizat pe categorii și nu pe prioritate:
| Imagine | Model | Categorie | Material | Evaluare | Pagina de produs |
|---|---|---|---|---|---|
|
SL-D002 | Sac uscat, 5–63L | PVC 500D | IPX7 | Vedere |
|
SL-C594 | Duffel, 55L | PVC 500D | IPX7 | Vedere |
|
SL-E119 | Rucsac, 20L | Compozit TPU cationic | IPX8 | Vedere |
|
SL-C619 | Motocicletă, 35/50L | PVC 500D | IPX6 | Vedere |
|
SL-K089-A | Geanta pentru cadru de bicicleta | 600D TPU | Evaluat de vreme | Vedere |
|
SL-E868A | Sling de pescuit, 12L | 840D TPU | IPX8 | Vedere |
Categoriile complete stau subpungi impermeabile, rucsacuri uscate, șipungi uscate.
Î: Cât de des ar trebui să cerem actualizări în timpul producției?
R: Mai degrabă decât o frecvență, acordați puncte de control. Materiale în casă, tăierea începută, primul articol aprobat, producția finalizată, inspecția trecută - cinci confirmări cu date atașate bate e-mailurile săptămânale în care se întreabă cum merg lucrurile și iese la suprafață o derapaj atunci când se întâmplă, mai degrabă decât la sfârșit.
Î: Furnizorul nostru spune că totul este pe drumul cel bun, dar nu oferă niciun detaliu. Este o problemă?
R: Merită investigat. Solicitați un număr mai degrabă decât un statut - ce procent de materiale sunt confirmate, câte unități sunt tăiate, la ce dată este gata primul articol. Actualizările care devin mai puțin specifice în timp sunt adesea cel mai timpuriu avertisment disponibil că un program a alunecat.
Î: Ce cauzează de obicei întârzieri la comanda unei bagaje?
R: Pregătirea materialului în primul rând - rulajele personalizate de vopsea și fermoarele specializate au propriile lor timpi de livrare. Apoi modificări târzii ale specificațiilor, care forțează o oprire sau reluare, instrumente pentru noi forme, opriri de vacanță și programare mai degrabă decât capacitatea. Majoritatea sunt vizibile devreme dacă etapele de referință sunt confirmate.
Î: Putem inspecta în timpul producției și nu numai înainte de expediere?
R: Da, și merită pentru comenzi mari sau cu date critice. O inspecție la aproximativ 20–30% de finalizare detectează probleme fundamentale în timp ce rularea poate fi încă corectată; inspecția înainte de expediere verifică apoi produsul finit. La oricare dintre locații sunt acceptați inspectori desemnați de cumpărător sau terți.
Î: Cum protejăm o lansare critică pentru o dată?
R: Data anterior de la data dvs. în mână prin tranzit, inspecție și producție, apoi adăugați tampon - și partajați data lansării la cerere, astfel încât programul să fie construit în jurul acesteia. În cazul în care întârzierea implică un cost real, acordați un remediu în comandă, mai degrabă decât să vă bazați pe bunăvoință după fapt.
Î: Ne protejează structura de plată 30/70?
R: Se întâmplă atunci când soldul este legat de o inspecție înainte de expediere trecută, mai degrabă decât de o promisiune. Acel singur termen este ceea ce dă forța comercială de inspecție - nici un raport, nici un echilibru, mărfurile rămân la fabrică până când reparația este completă și trece o inspecție ulterioară.
Trimiteți data dorită în mână împreună cu cantitatea și specificațiile, iar noi vom programa etapele de producție și inspecție în raport cu aceasta, mai degrabă decât să menționăm un termen de livrare izolat -trimiteți o anchetă. Sealock răspunde solicitărilor de achiziții în termen de 24 de ore, cu producție din Dongguan, China sau Ho Chi Minh City, Vietnam.
